杭州德信君宸水电隐蔽施工阶段验收 2019年05月05日监理日志

  • 符合标准
  • 已解决隐患
  • 现存隐患

检查日期:2019-05-05

施工阶段:进行中

监理老师:林海

现存隐患:5

装小蜜监理日志总结

今日检查项目:
本次为【水电隐蔽施工阶段验收 】是第1次上门

现场人员:
客户:1人,工长:1人

施工进度与施工情况:
施工进度正常。

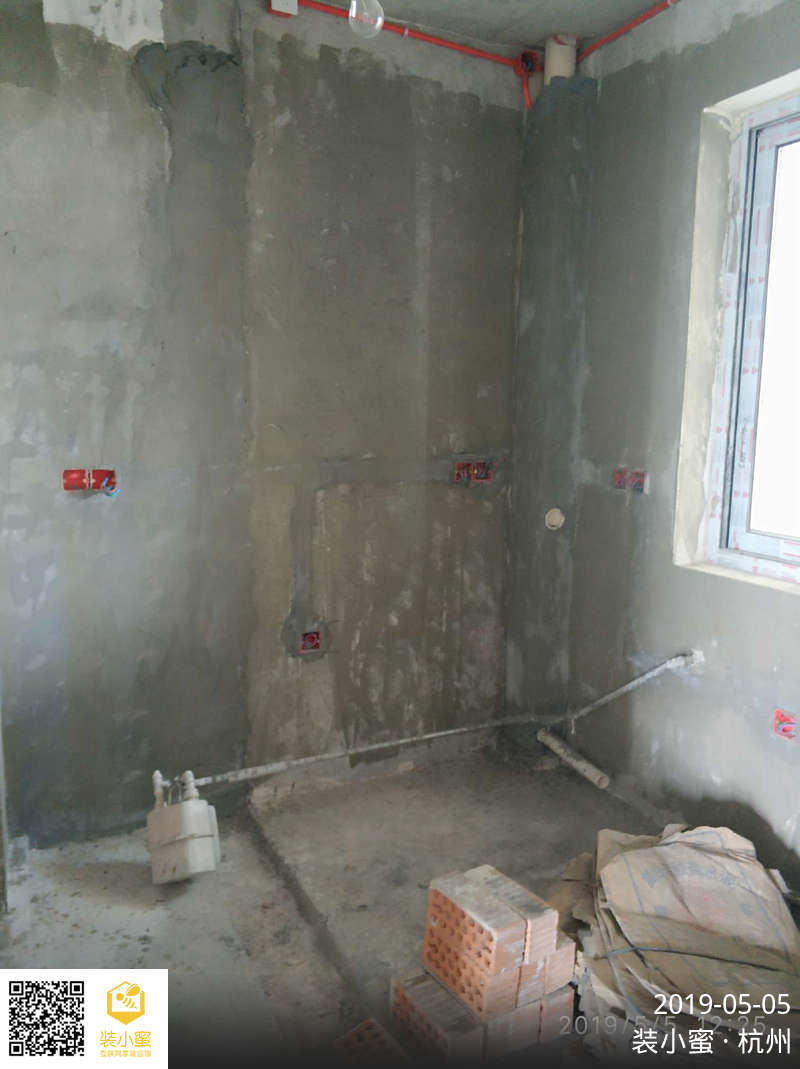

全房水电施工完成,水电线槽已修补完成。

发现问题及整改建议:

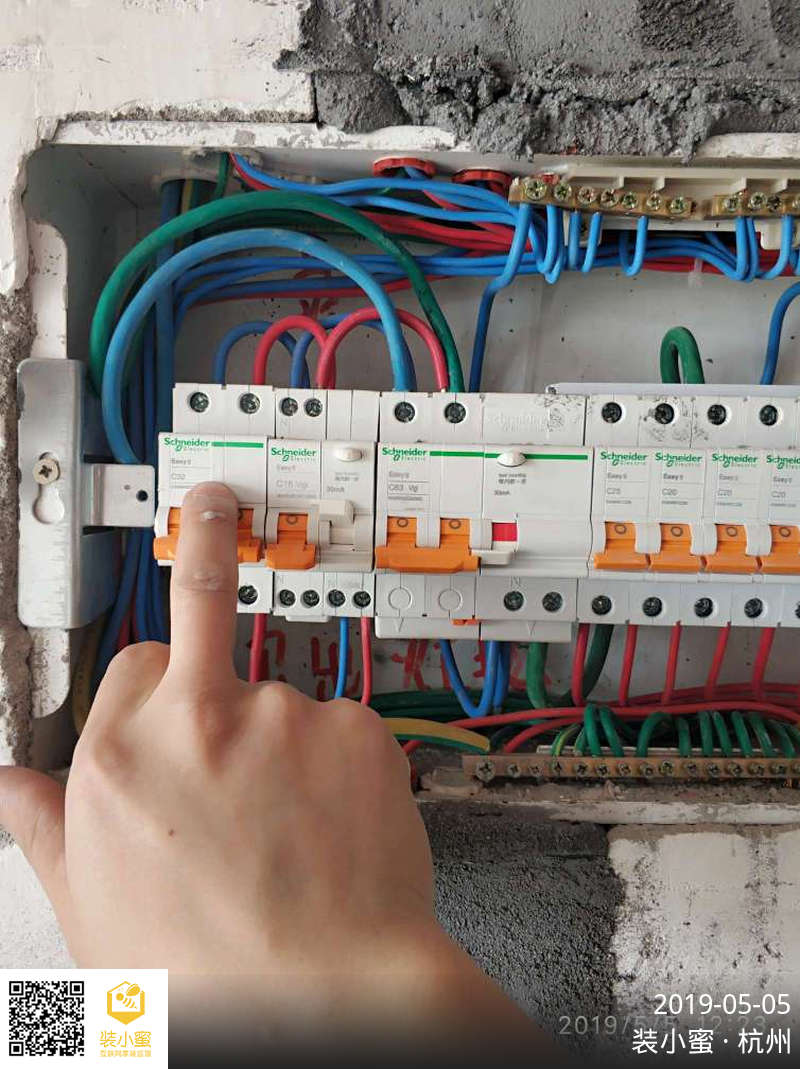

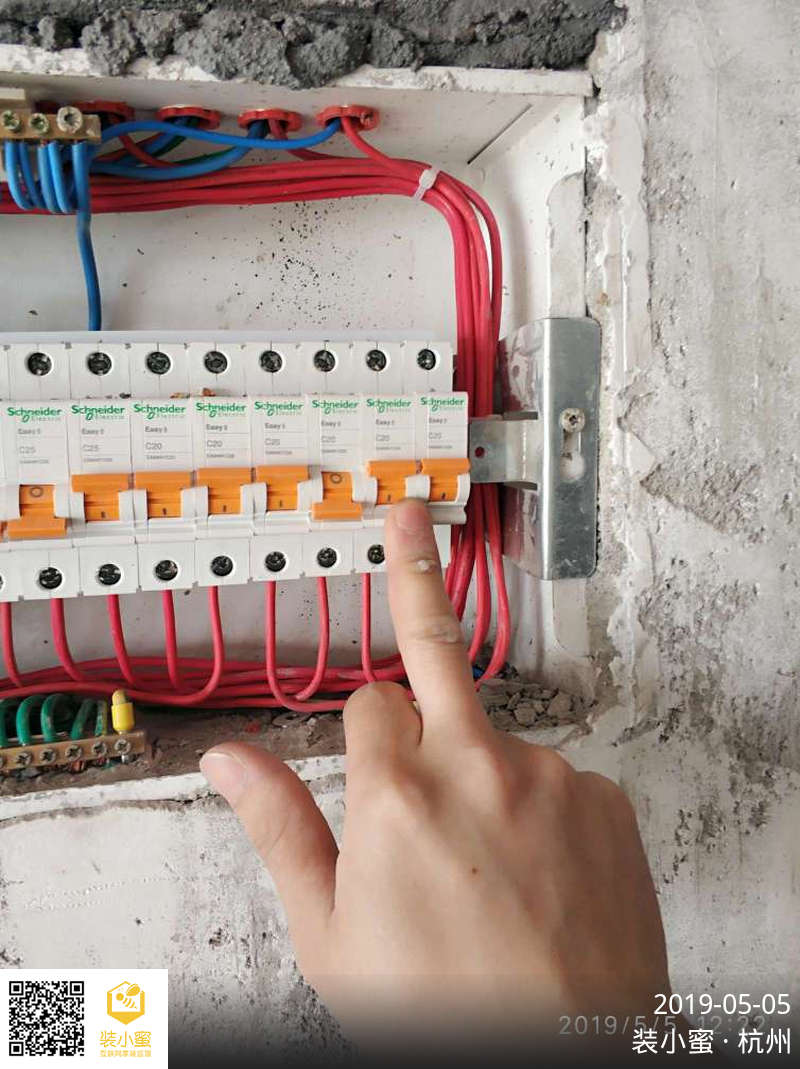

1:强电箱,空调外机直接从总开上方走,未经过漏保总开有安全隐患。需整改。

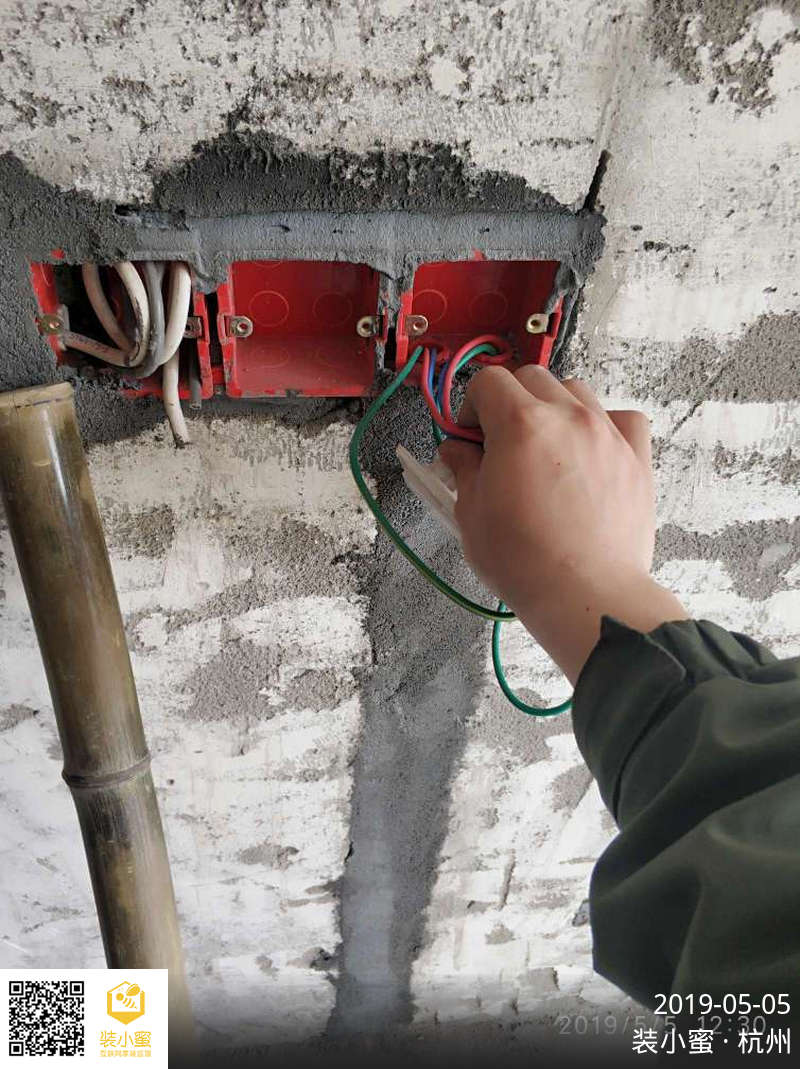

2:强电箱总开。跳线接到零线接线端子。上面是用两根六平方电线,需改为用整根十平方电线。需整改。

3:强电箱一楼二楼照明空开为20c,需改为16c空开,避免空开用的过大,没有起到?;さ缦叩淖饔?。 也降低了总开敏感度。需整改。

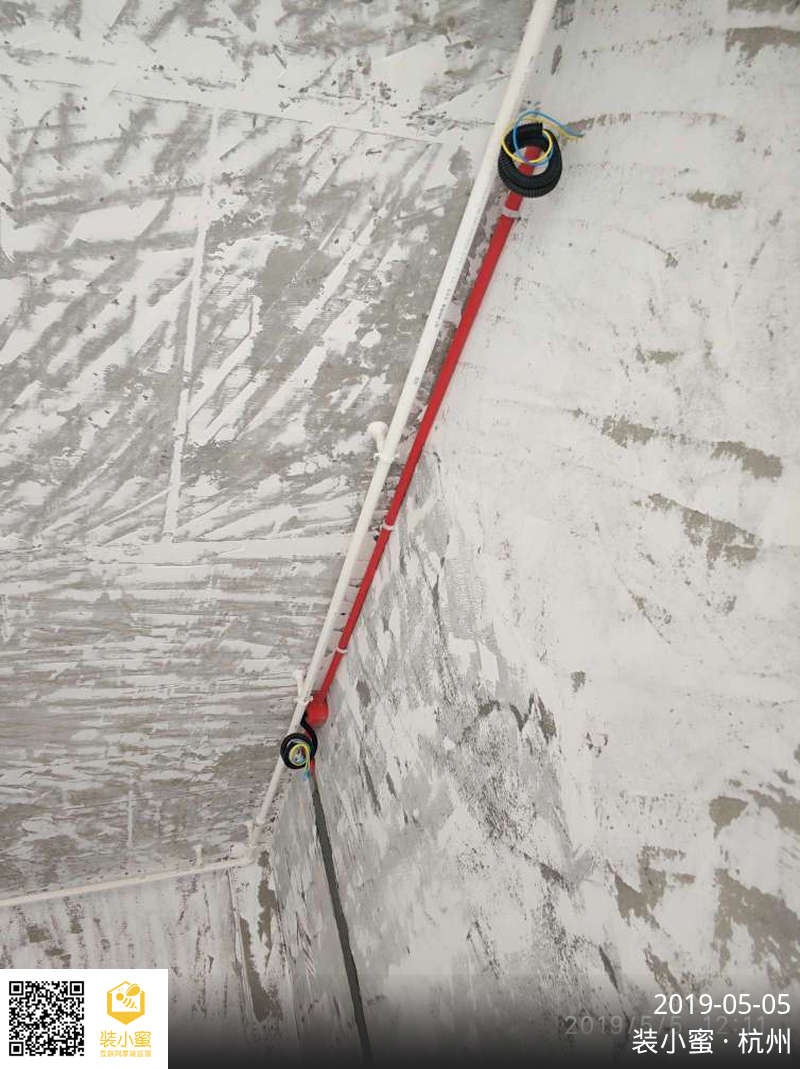

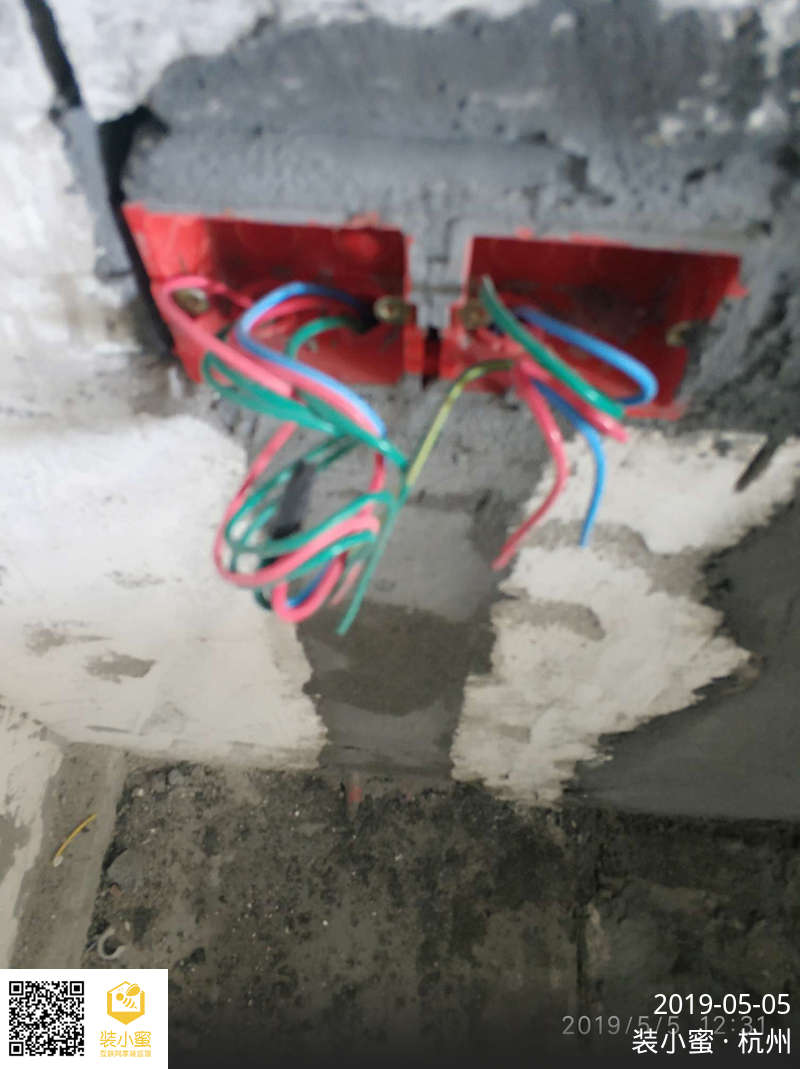

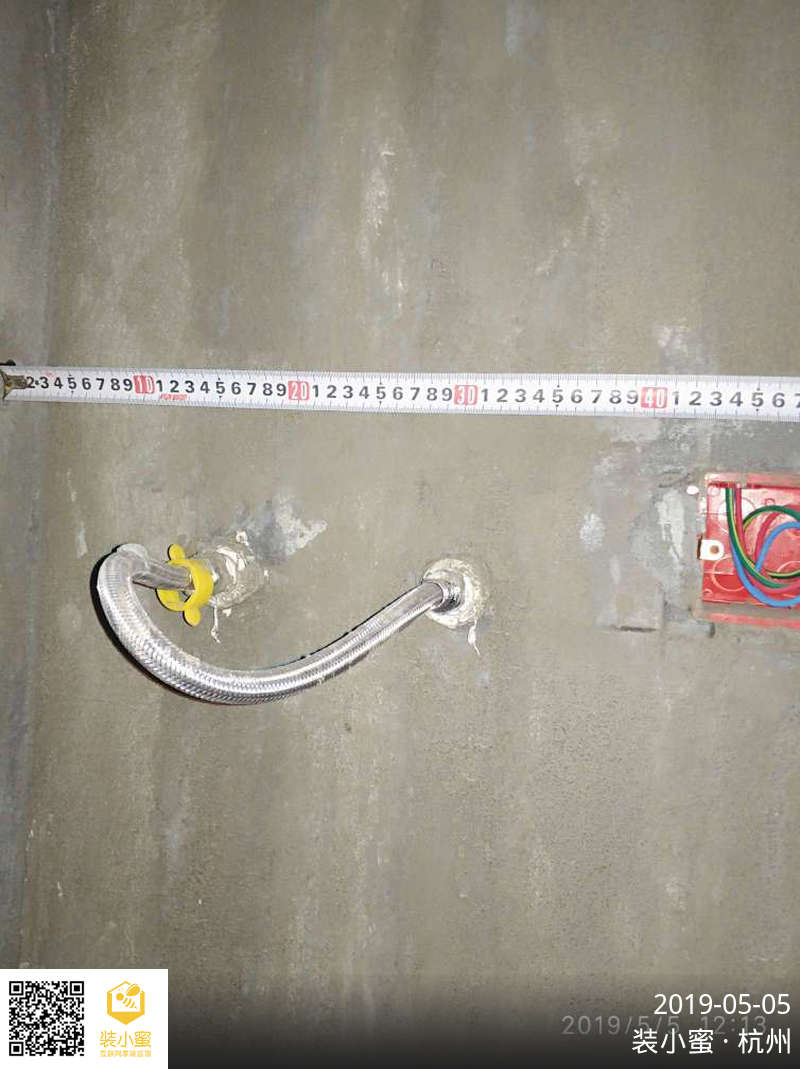

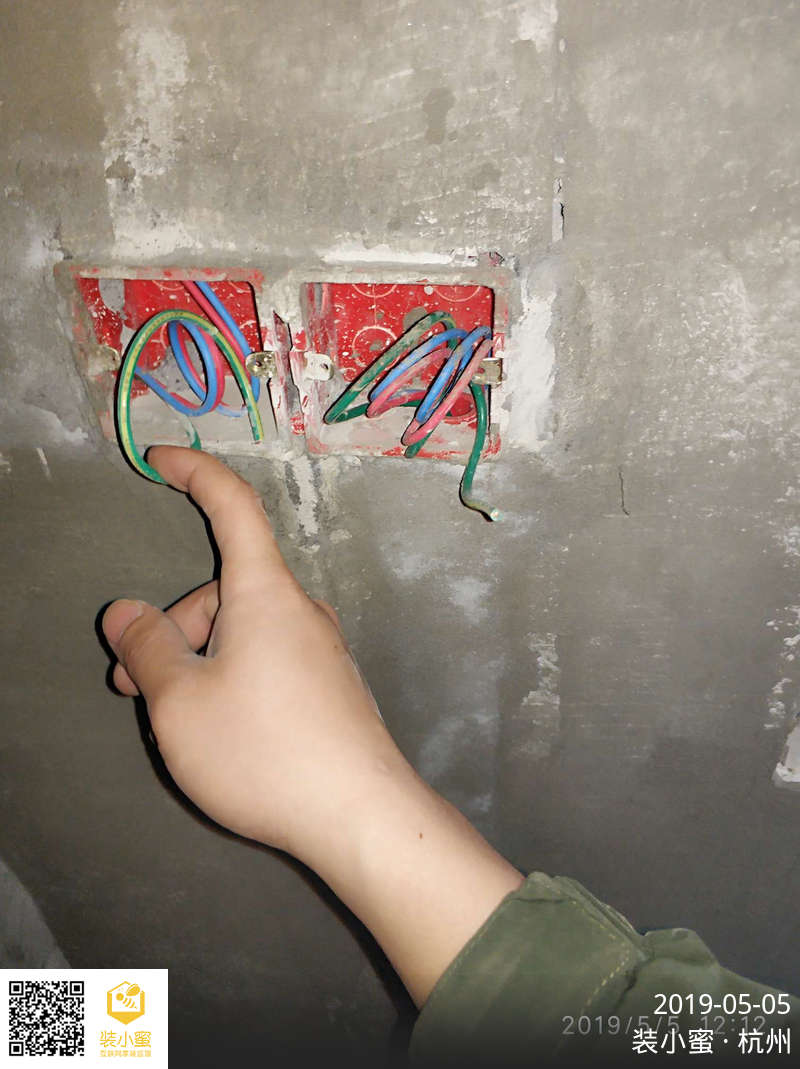

4:一楼卧室于二楼卧室床头插座。与开关控制线同穿一根线管。需整改。

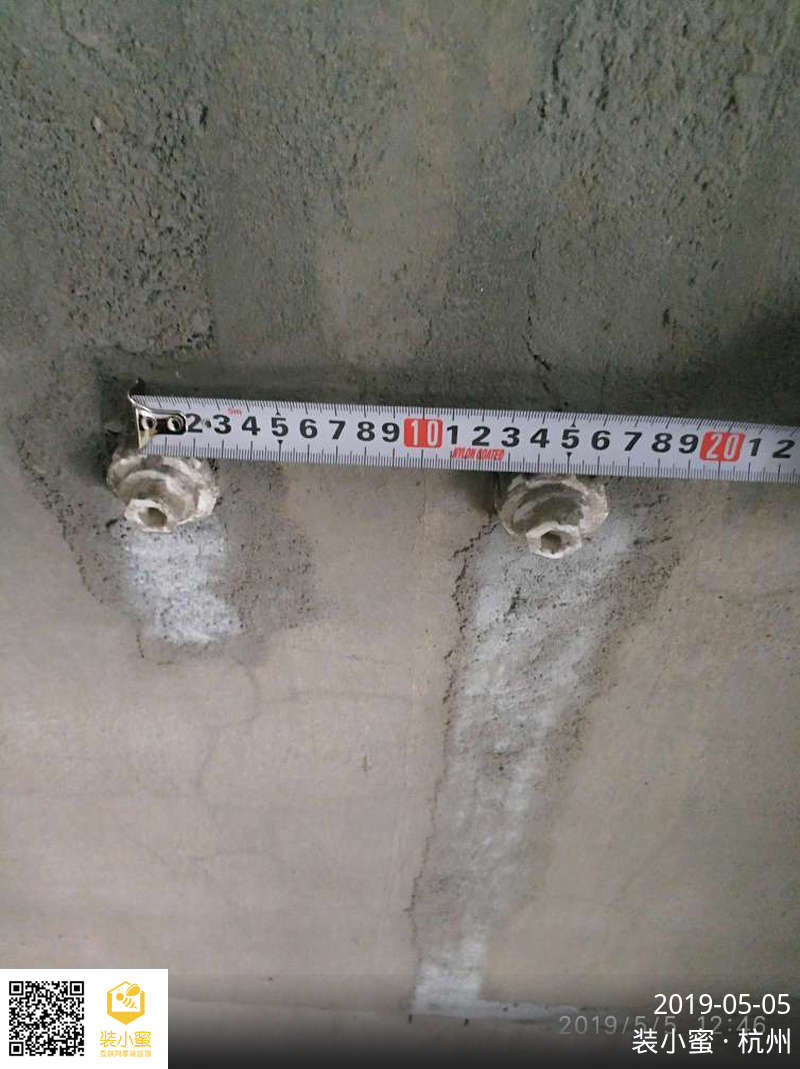

5:一楼孔灯安装在空调冷媒管做固定,需改为顶面,并且保持一定距离。

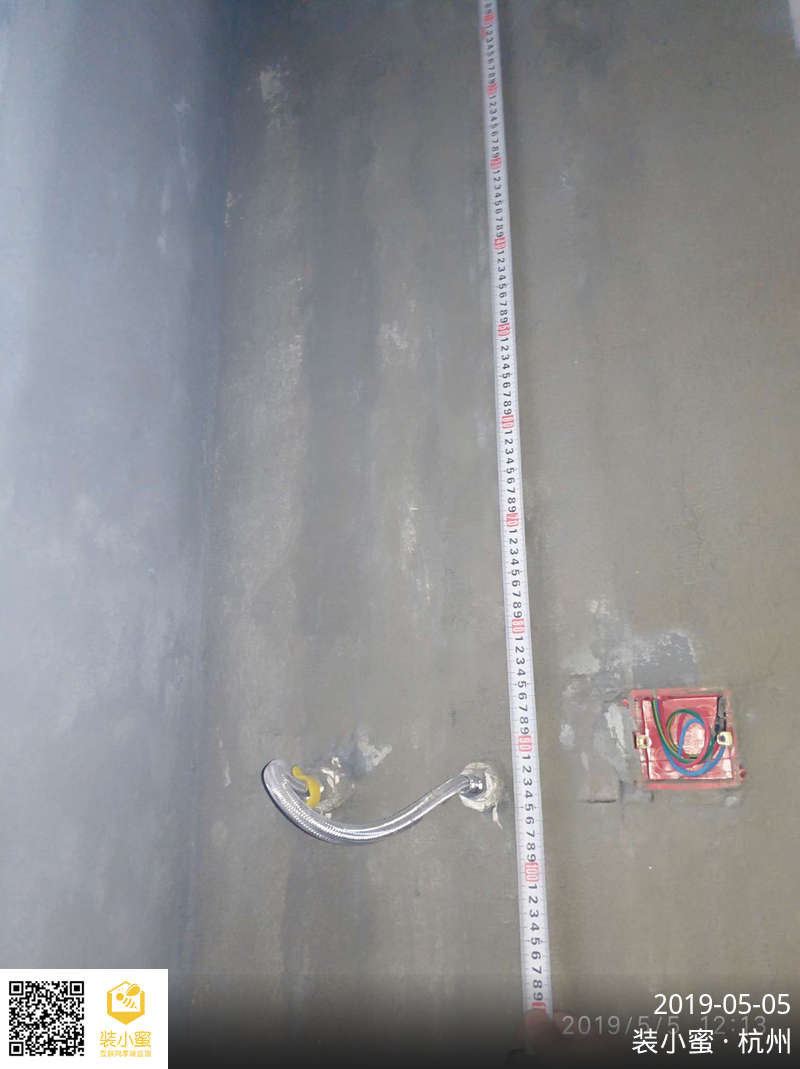

6:二楼淋浴区。淋浴混合阀两侧离距离墙面有误差。需整改。

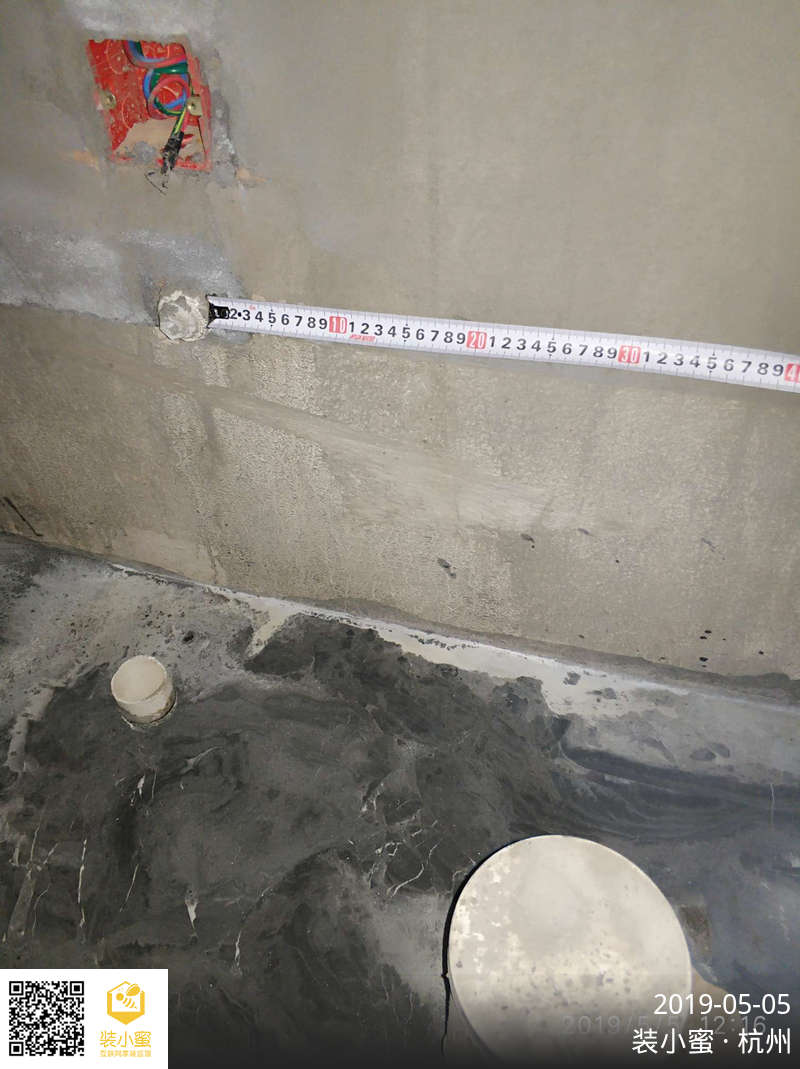

7:厨房,一楼卫生间墙面因水电开槽造成的局部空鼓,需铲掉重新粉刷,避免基层不牢,后期贴砖,造成瓷砖脱落。现场已做标示。

8:全房其他墙面空鼓,现场已作标识。需铲掉重新粉刷,避免基层不牢,造成后期油漆开裂脱落。

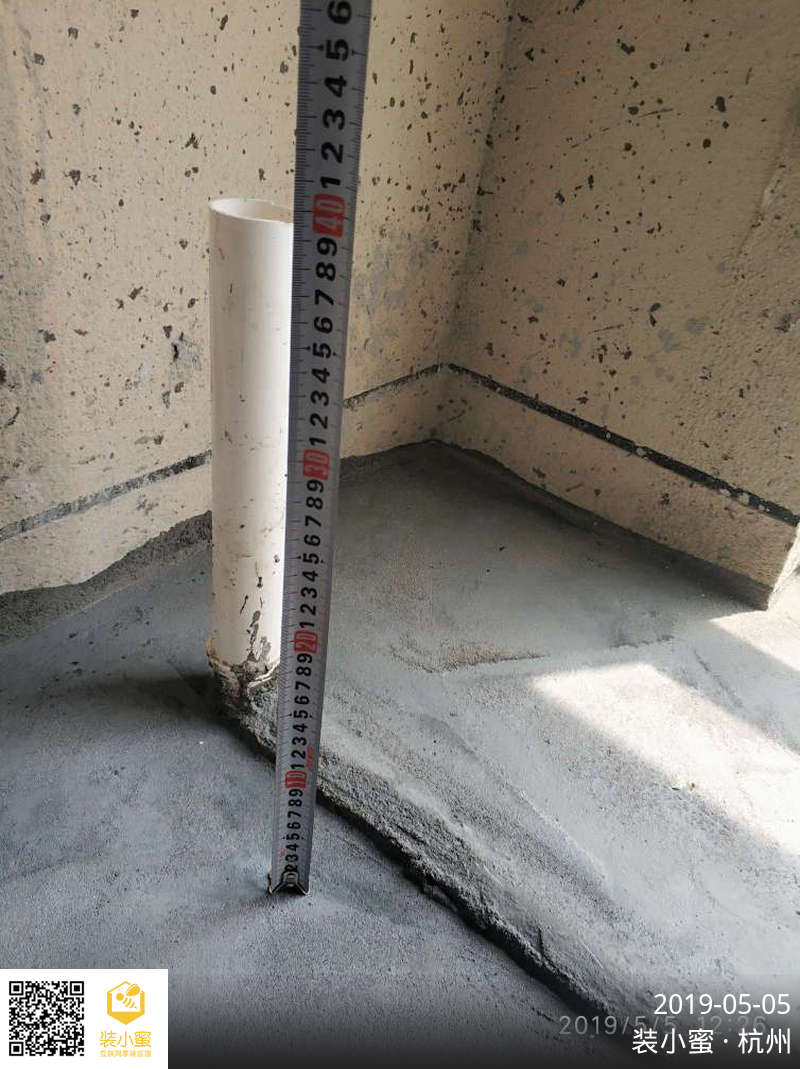

9:一楼卧室阳台区域。需在铺门槛石前方三到五公分左右的位置,做一个两到三公分的小护坡,用水泥砂浆对防水剂做,然后在整个的做防水。

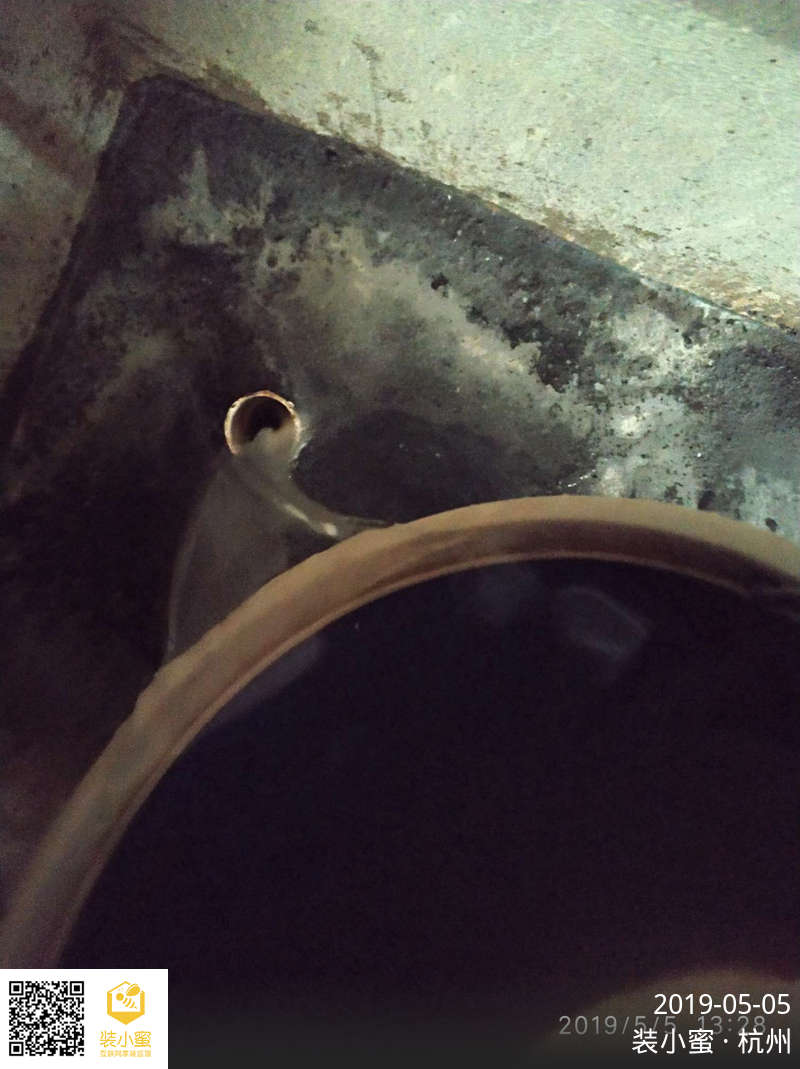

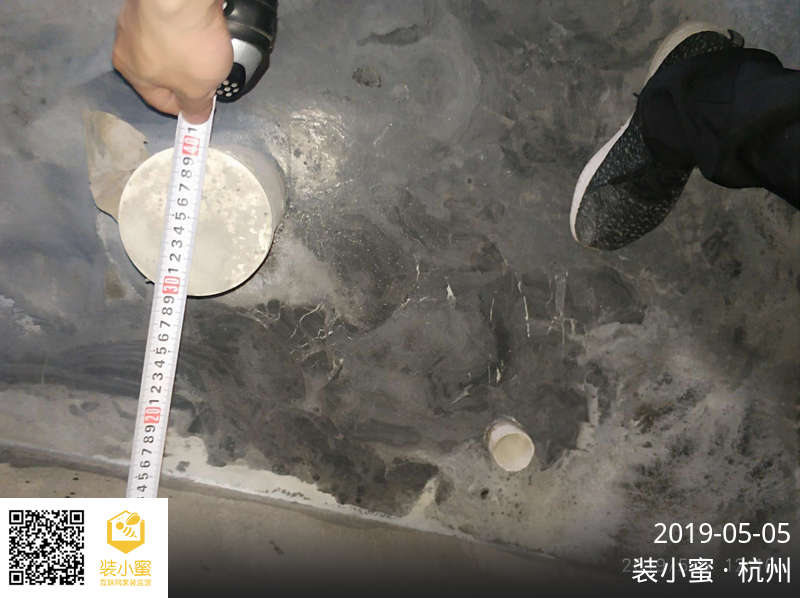

10:二楼干区洗澡盆开孔区域做给水管,翻到楼上去的开孔位置。同样做一个。两到三公分的小护坡。把开孔的区域包裹起来。也是要用水泥砂浆加防水剂,然后后面再整体做防水。才能避免渗水。

11:一楼卫生间门头需用角铁加固处理。

12:所有空调内机需增加双螺母。做防颤斗固定。避免时间长了累气下沉,造成冷凝水坡度降低。

13:二楼楼梯转角处的隔墙。为红砖隔墙,需改成轻钢龙骨封石膏板。轻质隔墙。因为住宅楼板承载面积按国家要求是每平方米294kg,而且砌红砖墙的地方,下方没有梁做支撑,所以这个会有安全隐患,需整改。

后续施工建议:
由项目经理这边安排施工。

工作安排计划:
下次工作为【水电巡检】,在下次上门期间,如有问题请及时联系我。

——来自装小蜜监理 林海

现存隐患:5项

管道端口出墙长度与高度,符合要求

水管与电线管间距符合要求

线管穿入导线的数量未超出要求

导线与断路器匹配符合要求

断路器漏保设置合理

符合标准:15项

给水管道走向正确,安装平直
冷热水管并行间距符合要求
管道与各接口,均无渗漏现象
管道固定无明显松动,固定间距符合要求
地漏安装位置及功能符合要求
多管并管,已采用Y型三通连接

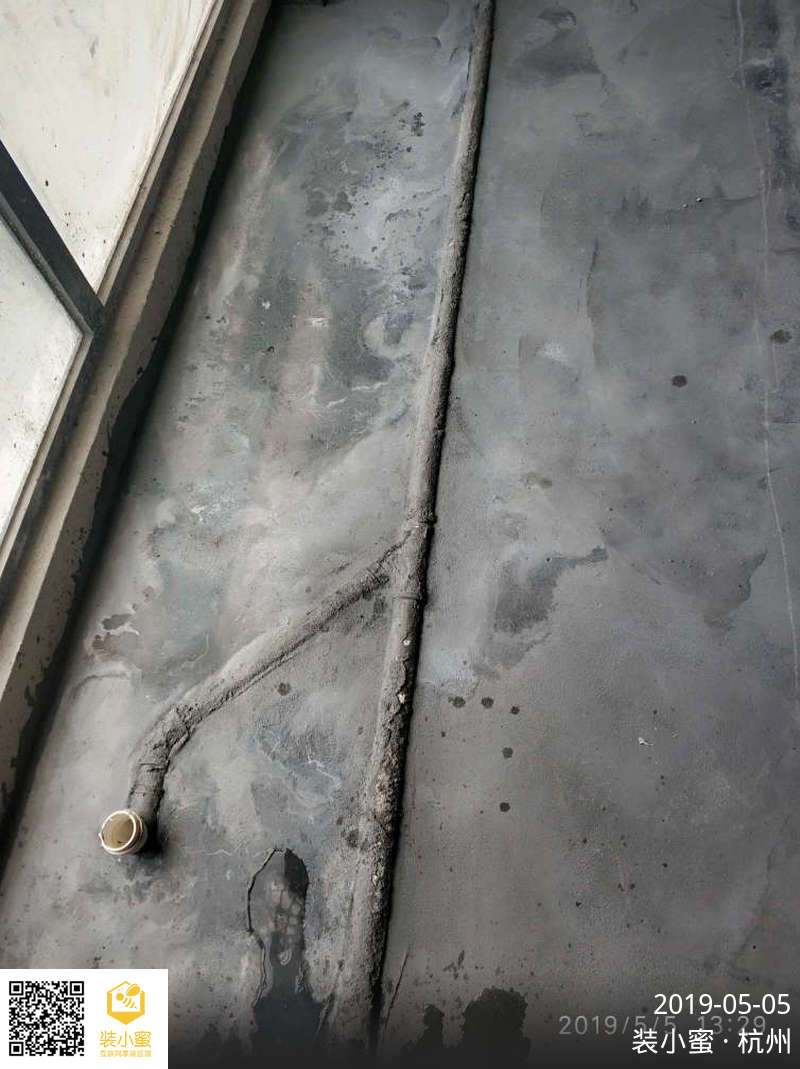

各排水管道伸出地(墙)面200mm以上
新排下水管道坡度设置符合要求

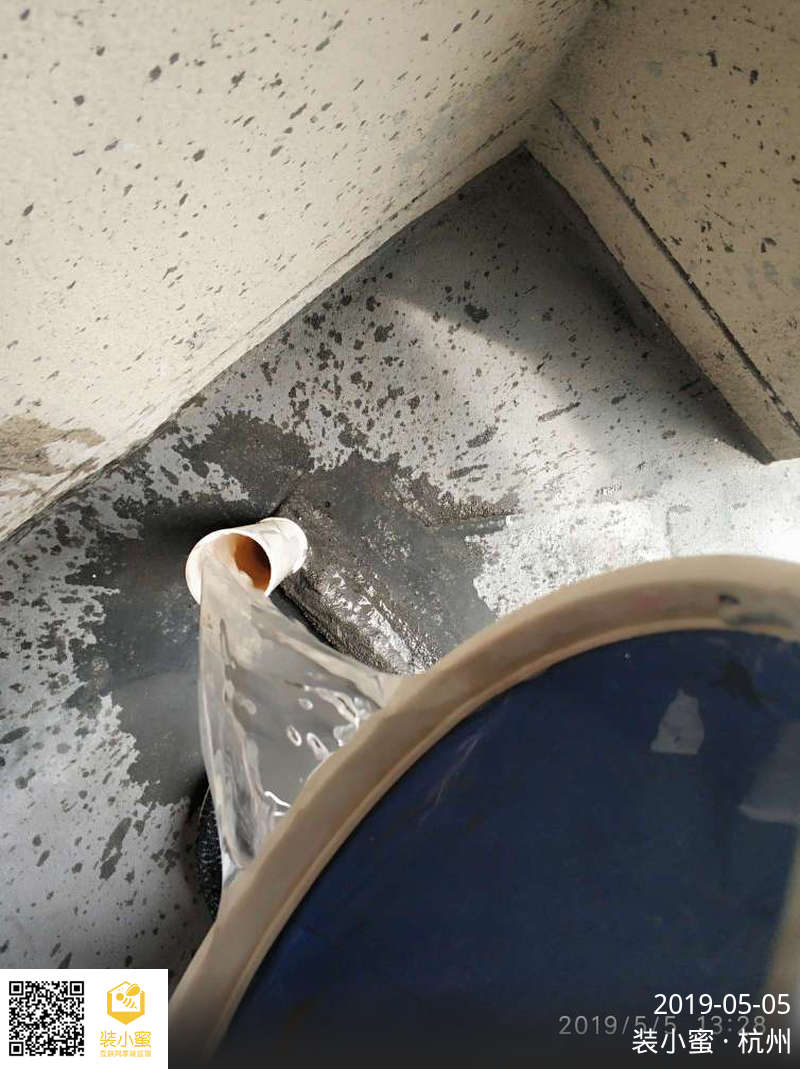

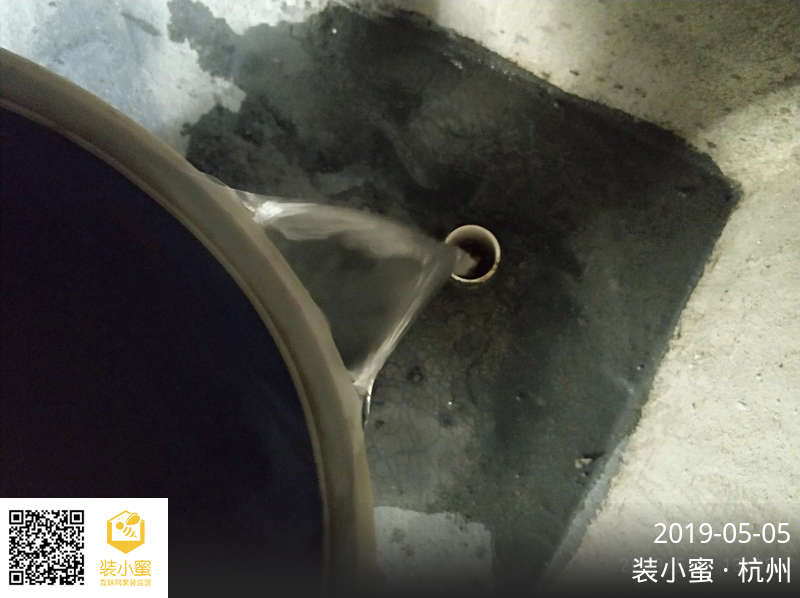

下水管道经通水试验,排水畅通
各排水点位,经确认符合要求
电线管排设完整,中间无软管过渡
各回路的导线规格,符合设计要求
导线线色正确,符合要求
强弱电线分管穿线,符合要求
断路器接入导线的数量符合要求
